当前位置:首页 > 业绩案例 > 某设计院加固工程

某设计院加固工程

1.  工程概况:某设计院办公楼建于20世纪70年代,结构為地下一层地上四层的砖混结构。经过对结构的鉴定,存在以下的问题:

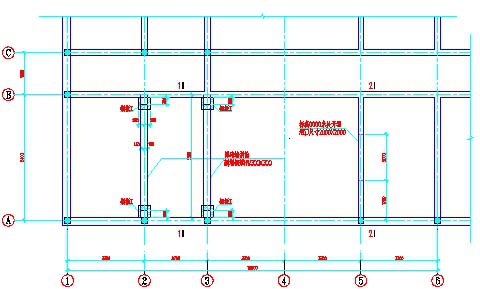

一:由于房屋長度较長,达54.5米,同时,楼板内钢筋配置较少。因此,楼板上出现较多的温度裂缝。见下图:

 二:某些梁由于混凝土钢筋腐蚀,产生大量裂缝;另混凝土碳化程度过深,也削弱了梁的承载力。

   2. 合同日期:2005年4月30日。
   3. 竣工日期: 2005年5月26日。
   4. 加固方案性质:承载力加固。
   5. 主要表现工艺:

     ①采用化學灌浆修补温度裂缝;
     ②钢筋除修锈阻锈处理钢筋锈蚀;
     ③采用粘贴碳纤维加固板承载力不足;
     ④采用外粘型钢加固梁承载力不足;

6. 论点:

①结构加固工艺种别复杂多样,程序管理细化程度高,充分利用工作面,合理的安排流水作业使工期得到良好的保证;

②设计院加固,示范效应突出,也可以说是给广大有加固改造需求的单位做出了样板工程;

③施工过程中,个别施工人员安全意识不过关,损坏甲方的网络電缆影响比较大,这一点是我们应该让我们警钟長鸣的:安全第一。

7.后记:

在本次工程的施工工程中,现场技(jì )术人员在进行梁底碳纤维布粘贴时发现,混凝土碳化过深,粘贴纤维或钢板进行加固效果肯定不会达到设计要求。现场技(jì )术负责人及时和原设计进行沟通,共同到现场检测后。设计人员把原粘贴碳纤维的方案改為外包型钢加固,解决了安全隐患。从这个事件我们可以看出现场检测的重要性;另外在施工工作中,应该及时的发现问题,及时的反馈问题给设计人员更真实的资料,避免安全隐患的产生。 在这点上当时的施工人员应该是值得我们學习的。

版权所有:北京渤东博土木工程有限公司
邮箱:jiagu@bodongbo.com
传真:010-64403408
電话:400-610-6025 800-810-6025 010-64403428
地址:北京市朝阳區北苑东路19号院2号楼1206室(中國铁建广场C座)
京ICP证000000号
